Gráfico Velocity SCRUM Planilha Excel

Como criar um gráfico velocity SCRUM no Excel? Veja passo-a-passo como criar neste artigo com download de exemplo e vídeo-aula.

MR
Marcos Rieper

Especialista em Excel

Atualizado em 08 de julho de 2026 Publicado em 16 de agosto de 2021 5 min de leitura
Planilha para baixar

Gráfico Velocity SCRUM Excel

Baixe agora — o link vai direto para o seu e-mail.

  • Download 100% gratuito
  • Arquivo pronto para usar no Excel
  • Enviamos o link no seu e-mail
19 KB · Excel 2010 ou superior

Receba a planilha no seu e-mail

Neste artigo você aprenderá como criar um gráfico velocity SCRUM em uma planilha Excel.

O que é Gráfico Velocity?

SCRUM é uma metodologia de execução de projetos criada com a proposta de executar projetos complexos em um tempo menor e com menor recursos.

Este método se resume em dividir os projetos em sprints que serão ciclos curtos de até duas semanas com um determinado número de atividades e uma entrega utilizável e testável ao final do ciclo.

Cata uma das tarefas são tem uma quantidade de pontos, estes pontos se referem a complexidade da tarefa e estão diretamente ligadas com a capacidade da equipe.

O gráfico velocity tem por finalidade permitir que o gerente de projetos possa acompanhar e mensurar a capacidade que o time do projeto consegue entregar a cada ciclo ou sprint.

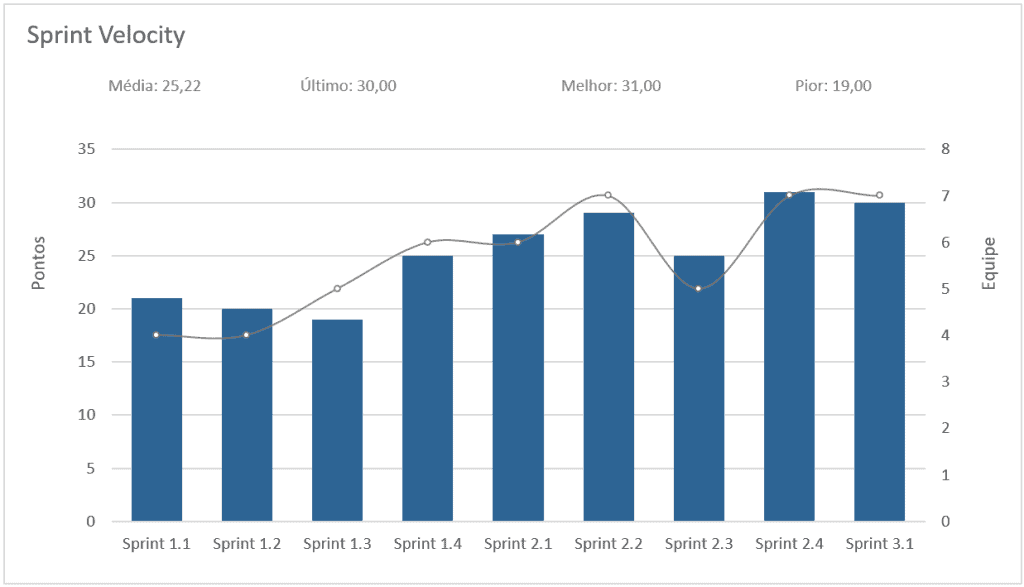

O gráfico Velocity tem a seguinte aparência:

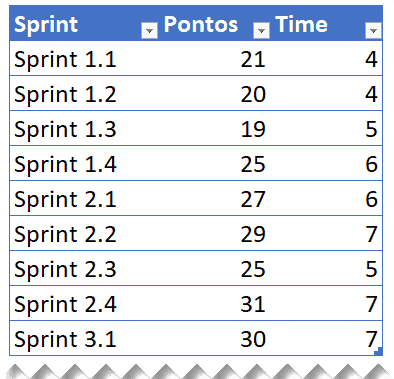

gráfico velocity scrum excel 1

No gráfico temos no eixo X os Sprints e nos eixos Y esquerdo e direito, os Pontos e a quantidade de membros da Equipe respectivamente.

Analisamos então no gráfico de barras a quantidade de pontos que foram realizados pela equipe no ciclo e no gráfico de linha a quantidade de membros da equipe naquele Sprint.

A ideia é ajudar a ter um melhor acompanhamento da produção das equipes e também ter outros indicadores como a média de pontos, pontos do último sprint, maior quantidade de pontos de um sprint e menor quantidade de pontos de um sprint.

Como criar um gráfico Velocity no Excel?

Siga o passo-a-passo abaixo para criar um gráfico Velocity Scrum no Excel.

  • Crie uma tabela com os seguintes campos:
    1. Sprint: Nome do sprint, por exemplo Sprint 1.2
    2. Pontos: Quantidade de pontos realizadas no Sprint
    3. Time: Quantidade de membros no sprint

gráfico velocity scrum excel 2
  • Selecione a sua lista de dados e converta em tabela, assim novos itens serão automaticamente levados ao gráfico. Pressione ALT+T+A para converter em tabela a lista de dados.
  • Clique sobre sua tabela e na guia Tabela de Design mude o nome da tabela para tVelocity para ter uma melhor organização
  • Em outras células faça um resumo dos dados usando as seguintes fórmulas:
    • Média: ="Média: "&TEXTO(MÉDIA(tVelocity[Pontos]);"0,00")
    • Último: ="Último: "&TEXTO(DESLOC(C7;CONT.VALORES(tVelocity[Pontos]);0);"0,00")
    • Melhor: ="Melhor: "&TEXTO(MÁXIMO(tVelocity[Pontos]);"0,00")
    • Pior: ="Pior: "&TEXTO(MÍNIMO(tVelocity[Pontos]);"0,00")
  • Estas fórmulas fazem a concatenação do texto Média, Último, Melhor ou Pior com o valor das fórmulas que retornam estas informações da sua tabela. Elas serão utilizadas no seu gráfico.
gráfico velocity scrum excel 3

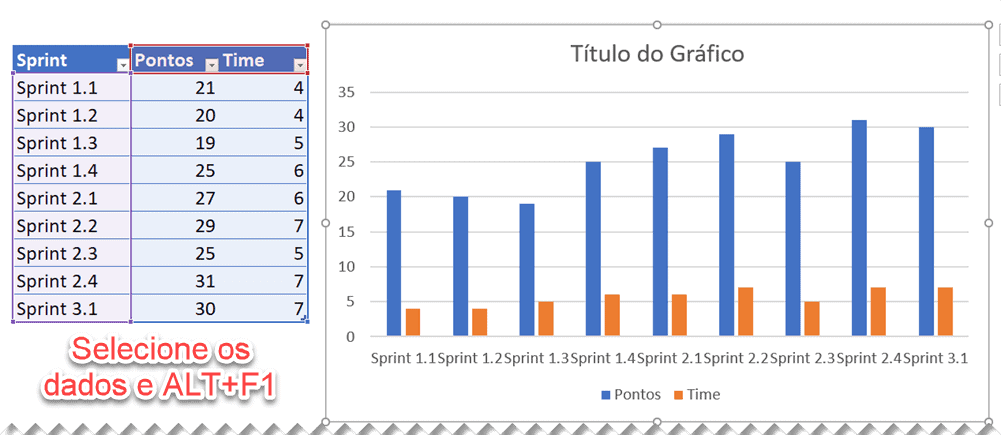

  • Selecione a tabela e pressione as teclas de atalho ALT+F1 para criar um gráfico na sua planilha.

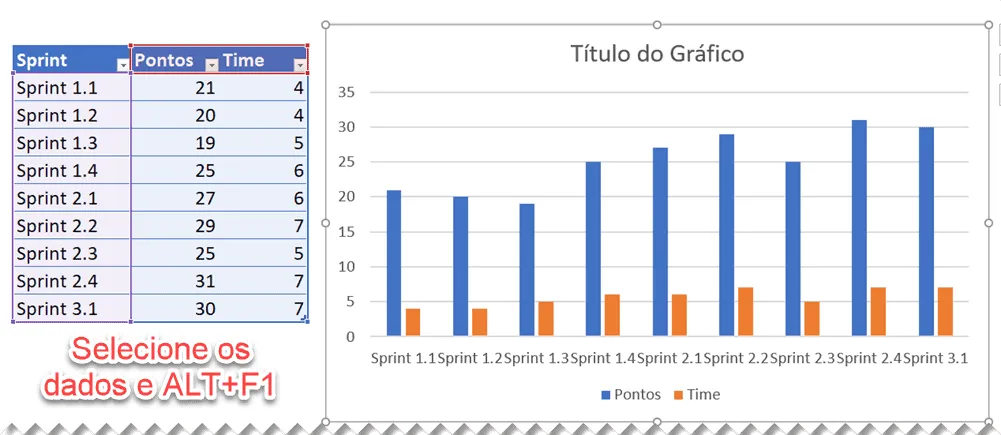

gráfico velocity scrum excel 4
  • Veja que o gráfico foi criado conforme acima, vamos agora formatá-lo.

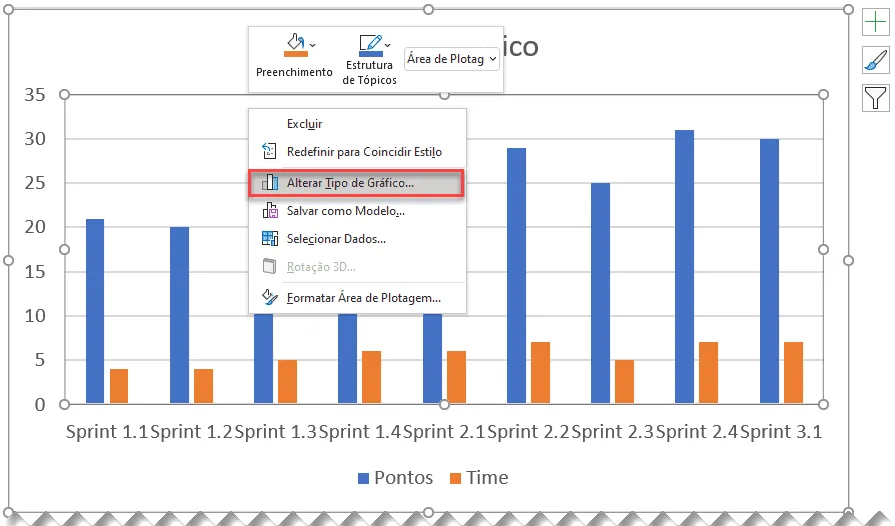

  • Clique com o botão direito sobre o gráfico e selecione a opção Alterar Tipo de Gráfico...
gráfico velocity scrum excel 5

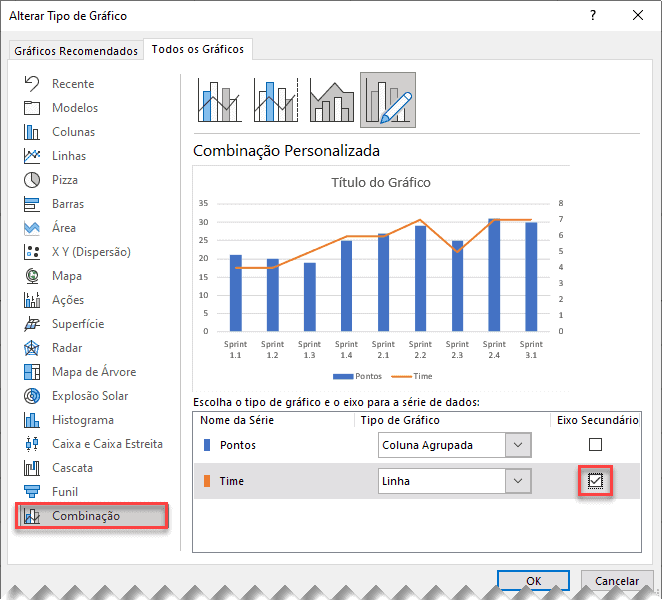

  • Nas opções clique em Combinação e altere o tipo de gráfico do Time para Linha.
Grafico velocity scrum Excel 7

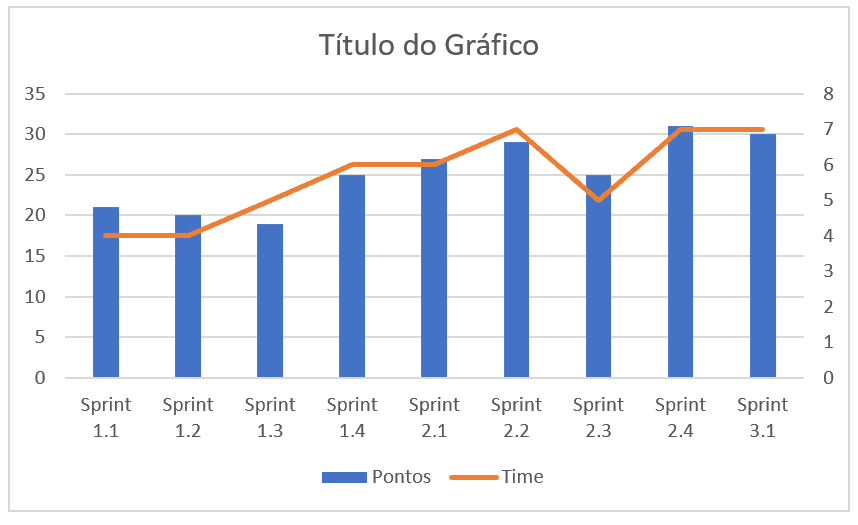

  • O resultado é o gráfico abaixo aonde temos o eixo Y da esquerda com a quantidade de pontos realizados no Sprint e no eixo Y da direita do gráfico velocity temos a quantidade de membros do time. A primeira se refere ao gráfico de barras e o segundo ao gráfico de linhas.
Grafico velocity scrum Excel

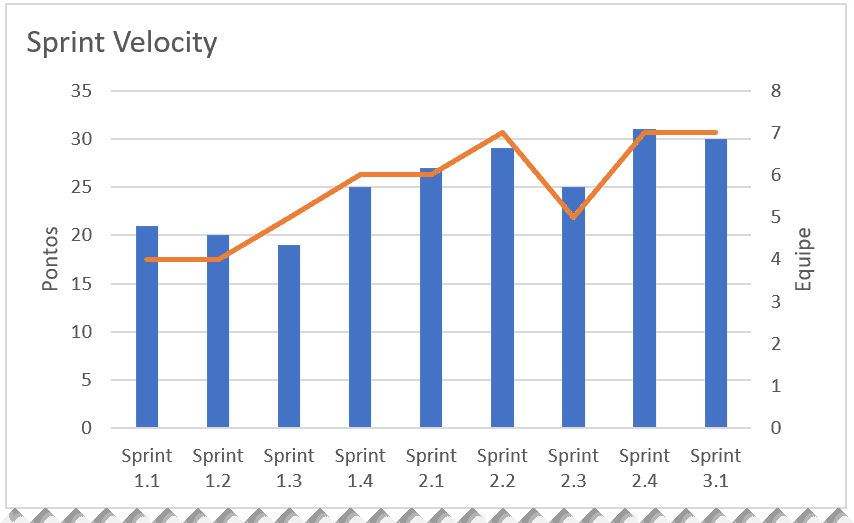

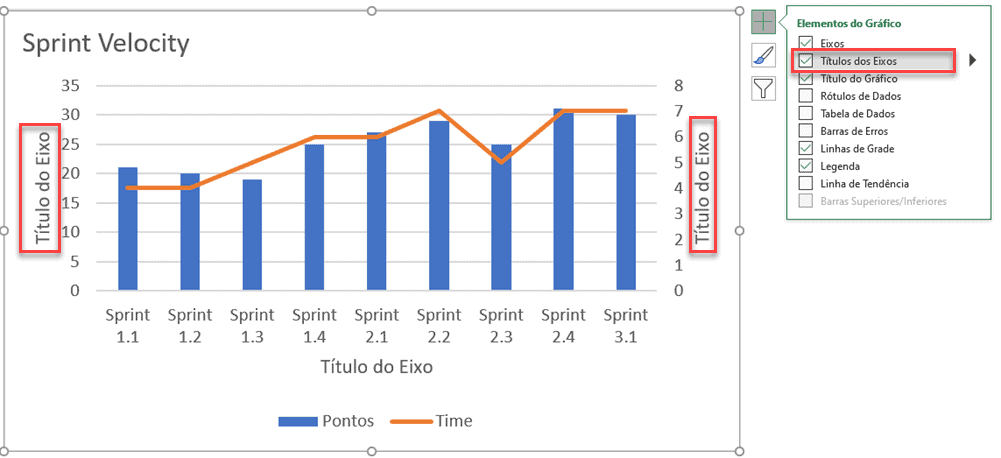

  • Clique sobre o gráfico e no botão de formatação com o símbolo + que aparece no canto superior esquerdo marque a opção Títulos dos Eixos.
Grafico velocity scrum Excel

Altere os nomes dos Eixos Y e apague os eixos e legendas selecionando e pressionando a tecla delete.

Grafico velocity scrum Excel
  • Agora iremos incluir os indicadores no gráfico.

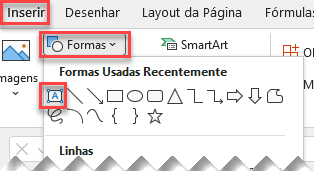

  • Para isso clique na guia Inserir->Formas->Caixa de texto
Grafico velocity scrum Excel

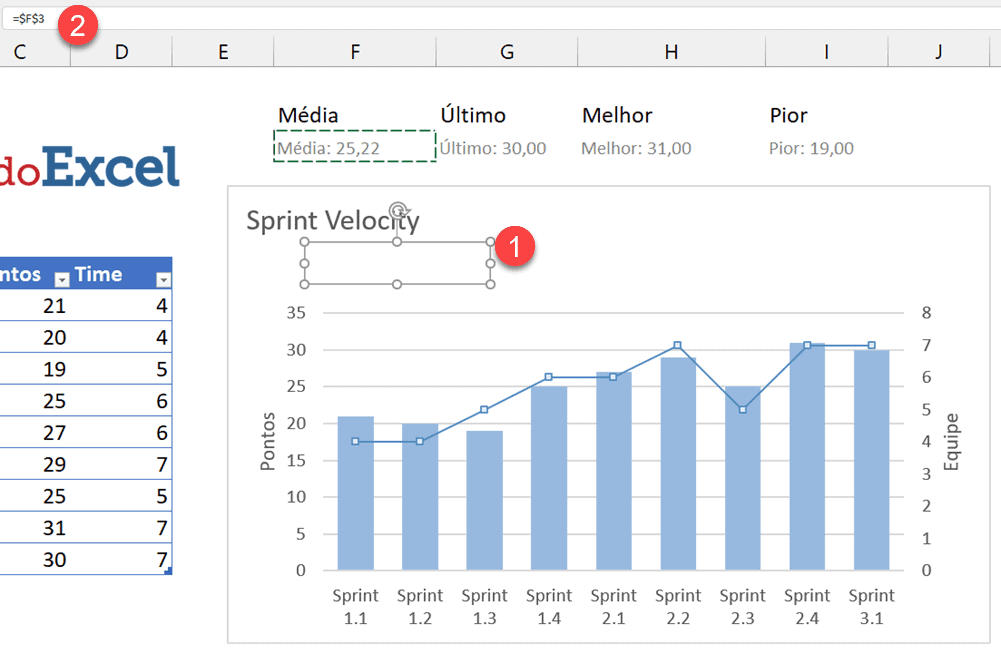

  • Clique sobre a borda da forma e na barra de fórmulas selecione o cálculo da primeira fórmula
Grafico velocity scrum Excel
  • Deve ser clicado como acima para funcionar, primeiro no 1, clicar na borda da caixa de texto, em seguida 2, clicar na fórmula ou digitar na barra de fórmula.
Grafico velocity scrum Excel
  • O resultado é como acima, e qualquer alteração dos dados no gráfico mudarão não só a fórmula mas também este card no gráfico velocity automaticamente.
  • Repita a operação para todos os demais indicadores e posicione no gráfico velocity scrum acima dele conforme a imagem.
Grafico velocity scrum Excel

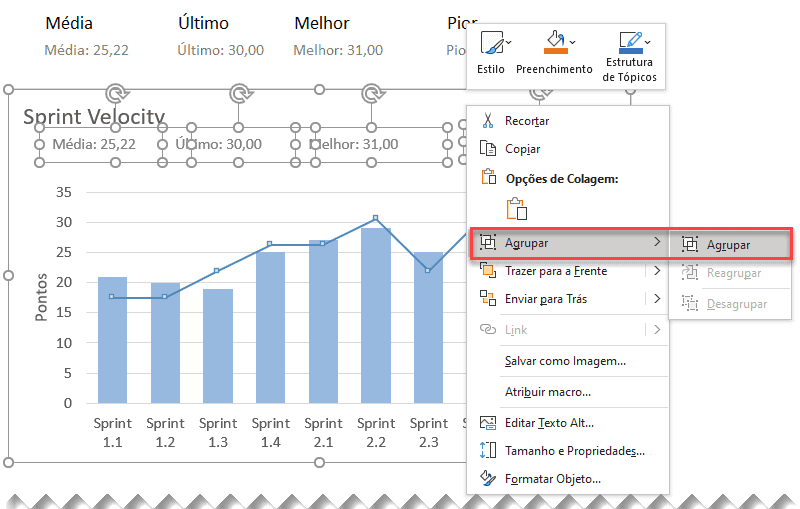

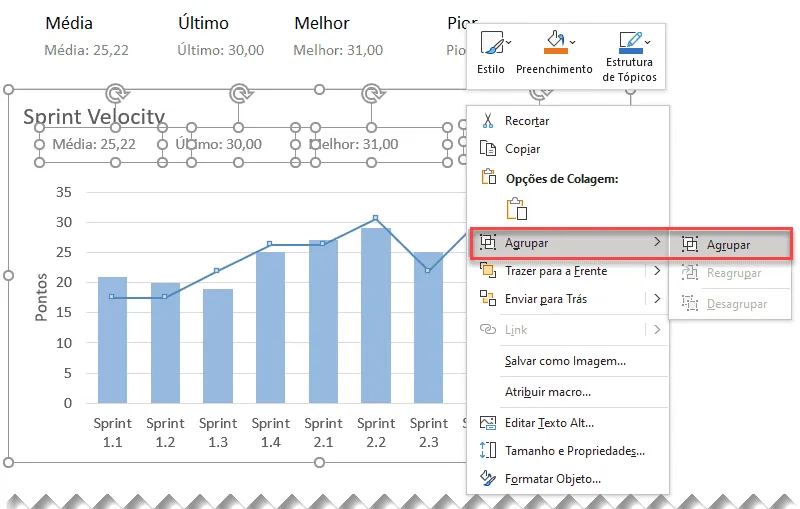

  • Clique sobre todas as caixas de texto e sobre o gráfico e clique com o botão direito e selecione a opção Agrupar->Agrupar conforme abaixo. Desta forma ao movimentar o gráfico as caixas de texto com os cards acompanharão o gráfico.
Grafico velocity scrum Excel

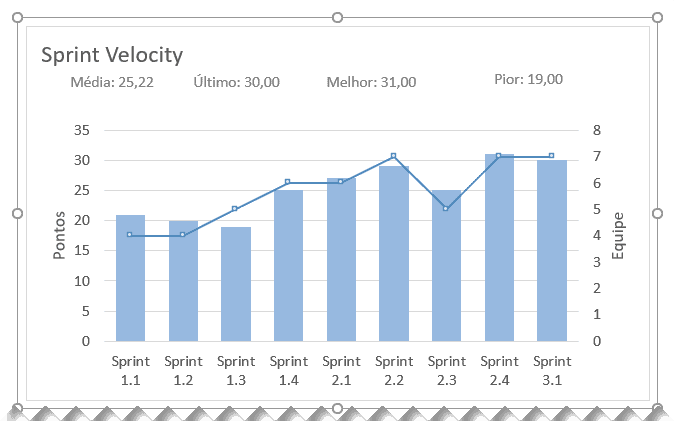

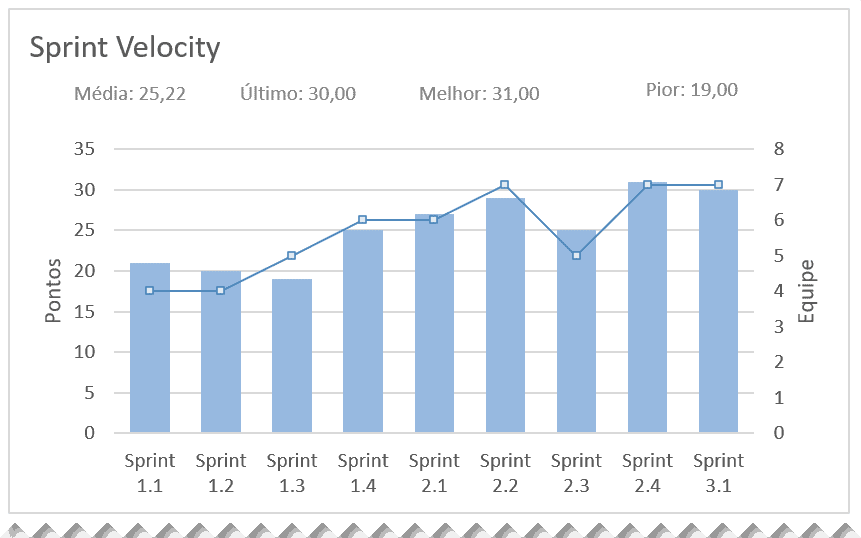

  • E por fim temos o gráfico velocity SCRUM com a aparência abaixo no Excel.
Grafico velocity scrum Excel

Download da Planilha do Gráfico Velocity

Realize o download dos arquivos texto do download de Exemplo deste artigo neste botão abaixo. Basta se inscrever na nossa newsletter gratuita para o download automático.

Planilha para baixar

Gráfico Velocity SCRUM Excel

Baixe agora — o link vai direto para o seu e-mail.

  • Download 100% gratuito
  • Arquivo pronto para usar no Excel
  • Enviamos o link no seu e-mail
19 KB · Excel 2010 ou superior

Receba a planilha no seu e-mail

Planilha de controle de apontamentos e atividades Excel

Como controlar as atividades da sua equipe? Esta planilha de gerenciamento de apontamentos e atividades em Excel permite que você tenha uma visão clara das atividades da equipe em qualquer momento com o quadro Kanban e consiga realizar o gerenciamento das atividades com os relatórios.

Planilha de apontamentos e atividades Excel kanban

Conheça detalhes deste sistema de gerenciamento de projetos aqui:

Este conteúdo foi útil?

Continue lendo
